发林至亚依淡地下电缆工程进行中 黄顺祥:持续协调确保工程顺利

tkm0429a

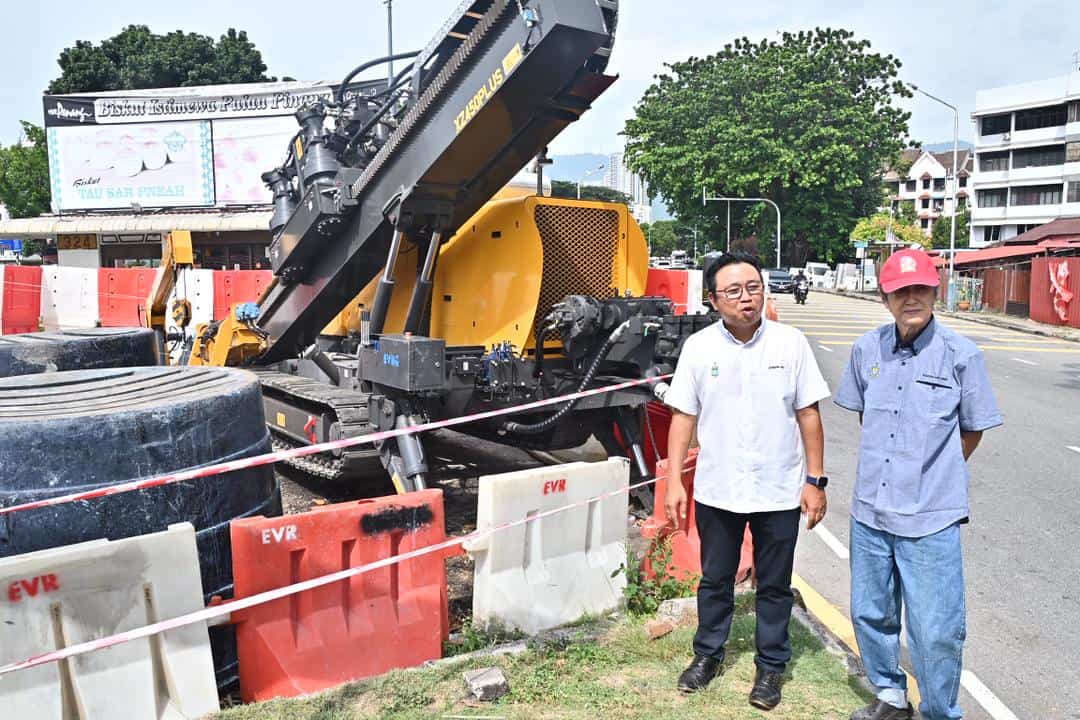

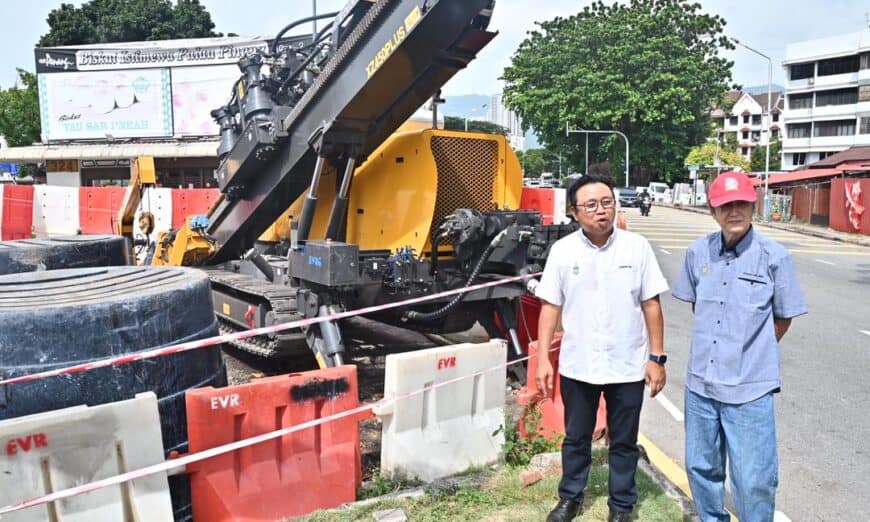

图说: 黄顺祥(左)在锺杰宾陪同下,巡视地下电缆工程。

/////

亚依淡区州议员黄顺祥指出,国家能源公司(TNB)电网发展部门正推进一项连接发林与亚依淡的132kV地下电缆工程,以全面提升当地及周边地区的供电稳定性与可靠性。

他说,该项目将连接发林阳光中央广场主要进线变电站(PMU Farlim)与亚依淡甘榜峇鲁巴刹(三角洲)主要进线变电站(PMU Air Terjun),通过铺设地下电缆加强电力输送系统,应对日益增长的用电需求。

他今日在记者会上表示,这项工程为双回路设计(2回路×240MVA),不仅可提高电网输电效率,也有助降低停电风险,确保居民与商业用户获得更稳定的电力供应。

/// 耗资9000万料2027年完工

他透露,整体工程已于2024年6月4日启动,总成本约9000万令吉,预计将在2027年6月全面竣工。

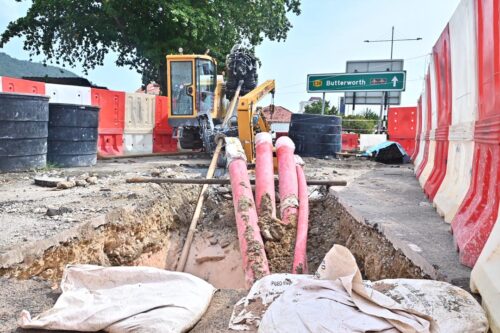

此外,工程目前正分阶段展开,其中甘榜峇鲁前方路段已于2026年4月8日动工,相关工程费用约20万令吉,预计在2026年6月完成。

他说,当局早在2025年12月15日完成现场考察,并已进入施工阶段,目前包括甘榜峇鲁一带的工程正有序进行。

他补充,他将与相关单位持续协调配合,以确保工程按计划推进,并尽量减少对当地居民日常生活的影响。之前在他协调下,工程改为在甘榜峇鲁巴刹旁的三角洲进行,才不会对交通造成影响,国能也会在工程结束后,恢复原本在当地的装饰。

他强调,这项地下电缆工程不仅有助提升电力供应容量与稳定性,也将为亚依淡及周边地区未来发展提供重要基础设施支撑,进一步促进地方经济成长。

出席者包括安乐村乡村社区管理理事会主席骆德彬及亚依淡乡村社区管理理事会理事锺杰宾。

////
